Gerenciamento de Riscos

Data Versão Descrição Autor(es)
02/04/2018 0.1 Abertuda do Documento, Introdução, Estrutura de Riscos, Identificando os Riscos, Controle de Risco Bernardo Henrique

1. Introdução

Este artefato tem como objetivos identificar os riscos durante o andamento do Projeto Cascata. Estes serão apresentados, a análise ocorrerá de forma qualitativa e quantitativa, apresentando as causas, soluções e grau de impacto. Com estas análises, buscará mitigar os impactos destes riscos no projeto.


2. Estrutura de Riscos

Os riscos de um projeto pode ser separados em quatros grandes áreas, abaixo pode-se observar a EAR do projeto.

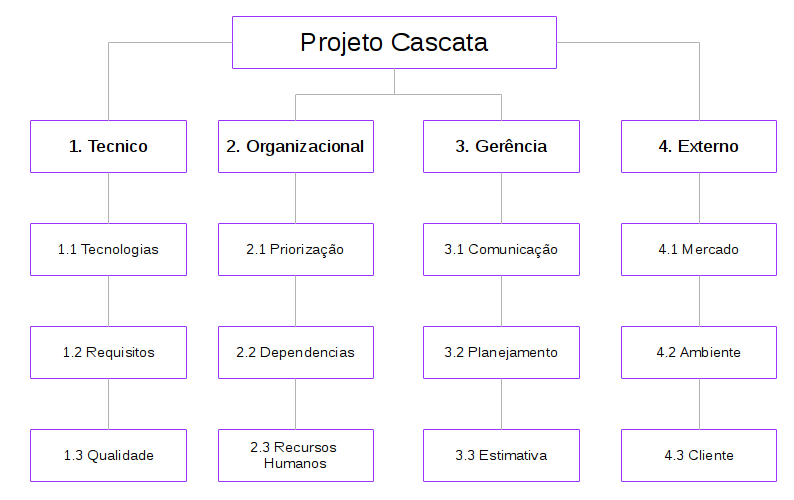

EAD de Riscos

2.1 Técnico

  1. Tecnologias: Referente às tecnologias e ferramentas utilizadas no projeto, como dificuldade de aprendizado da tecnologia.
  2. Requisitos: Referente aos requisitos do projeto, como levantamento errôneo dos requisitos.
  3. Qualidade: Refente à qualidade do produto, como usabilidade.

2.2 Organizacional

  1. Priorização: Referente à possibilidade de erros caso a priorização dos módulos do projeto não seja feita de forma correta.
  2. Dependencias: Referente à possibilidade de erros caso a dependencia entre os módulos não seja feita de forma correta.
  3. Recursos Humanos: Referente à mau gestão dos integrantes do projeto.

2.3 Gerência de Projetos

  1. Comunicação: Referente à falha de comunicação da equipe.
  2. Planejamento: Referente às falhas de planejamento do projeto.
  3. Estimativa: Referente à má estimativa da capacidade de trabalho da equipe.

2.4 Externo

  1. Mercado: Referente às condições do mercado em que o produto está inserido.
  2. Ambiente: Referente ao ambiente que em qual o projeto está inserido, neste caso o acadêmico.
  3. Cliente: Refere-se aos riscos relacionados ao cliente, como aprovação do produto.


3. Análise Quantitavas e Qualitativas

A análise quantitativa de riscos será feita em três passos: primeiramente analisará a probabilidade de acontecimento. Depois será analisado o impacto que este risco poderá trazer ao projeto. Assim, para definir-se a prioridade com que o risco deverá ser tratado, será feita uma matriz traçando sua probabilidade e impacto, gerando em uma pontuação para cadas risco.

3.1 Probabilidade

Probabilidade Porcentagem Peso
Muita baixa 0 - 20 1
Baixa 21 -40 2
Média 41-60 3
Alta 61-80 4
Muito Alta 81-100 5

3.2 Impacto

Probabilidade Impacto Peso
Muita baixo Inexpressivo 1
Baixo Pouco 2
Médio Considerável 3
Alto Grande 4
Muito Alto Inviabiliza o Projeto 5

3.3 Prioridade

A tabela abaixo representa a pontuação de um risco, a qual definirá sua prioridade:

Prob./Imp. Muito Baixo Baixo Médio Alto Muito Alto
Baixa 1 2 3 4 5
Muito Baixa 2 4 6 8 10
Média 3 6 9 12 15
Alta 4 8 12 16 20
Muito Alta 5 10 15 20 25

A prioridade será definida em três níveis: Alta, Média e Baixa, de acordo com as pontuações e na seguinta estrutura:

Prioridade Pontuação
Baixa 1-5
Média 6-14
Alta 15-25


4. Identificando os Riscos

4.1 Riscos Técnicos

ID Risco Possibilidade Impacto Monitoramento Prioridade
R01 Dificuldade de aprendizado da tecnologia Baixa (2) Médio (3) Pareamento Média
R02 Dificuldade elicitar requisitos Média (3) Alto (4) Aplicação de tecnicas de elicitação, prototipação e contato constante com o cliente Média
R03 Mudança de Escopo Médio (3) Alto (4) Contato com o cliente Média
R04 Interface com baixa qualidade Muito Baixa (1) Médio (2) Prototipação Baixa

4.2 Riscos Organizacionais

ID Risco Possibilidade Impacto Monitoramento Prioridade
R05 Desistência de membros da equipe Média (3) Muito Alto (4) - Alta
R06 Dependência de Tarefas Muito Alta (5) Médio (3) Reuniões de Equipe Alta
R07 Priorização Errônea Baixa (1) Médio (3) Reuniões de Equipe Baixa
R08 Falha de Comunicação entre a Equipe Média (3) Médio (3) Daily Meetings Média

4.3 Riscos de Gerência de Projeto

ID Risco Possibilidade Impacto Monitoramento Prioridade
R09 Falha no planejamento Média (3) Alto (4) Cronograma Média
R10 Mudança no Plano de Ensino da Matéria Muito Baixa (1) Médio (3) Moodle Baixa
R11 Estimar esforço de forma errônea Média (3) Médio (3) Brundown da Equipe Média
R12 Atraso na Entrega Baixa (2) Alto (4) Cronograma Média

4.3 Riscos de Gerência de Projeto

ID Risco Possibilidade Impacto Monitoramento Prioridade
R13 Greve da UNB Média (3) Muito Alto (5) - Alta
R14 Finalização do Projeto Cascata Muito Baixa (1) Muito Alto (5) Reunições com o cliente Média


5. Controle dos Riscos

"Controlar os riscos é o processo de implementação de planos de respostas, acompanhamento dos riscos identificados, monitoramento dos riscos residuais, identificação de novos riscos e avaliação da eficácia do processo de riscos durante todo o projeto. Durante o projeto, o riscos se encontrarão sob constante reavaliação e para a realização de um controle efetivo, a equipe estará sujeita a reuniões periódicas, execução do plano de comunicação, do plano de qualidade, monitoramento do EVM, entre outros." PMBOK, 2013.

Desta forma, a equipe estará sempre a par do andamento do projeto, da motivação dos seus integrantes, das necessidades do clientes e vários outros fatores que possam afetar o andamento do projeto.


Referências

PMI. Um guia do conhecimento em gerenciamento de projetos. Guia PMBOK 5a. ed. - EUA: Project Management Institute, 2013.
